title: Cómo anticiparnos a los riesgos del proyecto (Parte 3) – Evoryt
description: Cómo anticiparnos a los riesgos del proyecto (Parte 3) abril 5, 2023abril 5, 2023Artículos de Interés. TipsSin comentarios en Cómo anticiparnos a los riesg
image: https://landing.evoryt.mx/hubfs/Imported_Blog_Media/achieve-1822503_1280.jpg
---

[Skip to content](https://landing.evoryt.mx/blog/riesgos-del-proyecto-3#main-content)

![EVORYT](https://landing.evoryt.mx/hs-fs/hubfs/PROPUESTA%201%20(13).png?width=150&height=62&name=PROPUESTA%201%20(13).png)

Open main navigation

Close main navigation

- [Contacto](https://wa.link/1rweva)

[Contacto](https://wa.link/1rweva)

[All posts](https://landing.evoryt.mx/blog/all)

 mayo 6, 2024

# Cómo anticiparnos a los riesgos del proyecto (Parte 3)

 By  [Nombre](https://landing.evoryt.mx/blog/author/nombre)  ·   2 minute read

# Cómo anticiparnos a los riesgos del proyecto (Parte 3)

![](https://landing.evoryt.mx/hs-fs/hubfs/Imported_Blog_Media/achieve-1822503_1280.jpg?width=1280&height=832&name=achieve-1822503_1280.jpg)

[abril 5, 2023abril 5, 2023](https://evoryt.mx/riesgos-del-proyecto-3/) [Artículos de Interés](https://evoryt.mx/category/articulos-de-interes/). [Tips](https://evoryt.mx/category/tips/) [Sin comentarios en Cómo anticiparnos a los riesgos del proyecto (Parte 3)](https://evoryt.mx/riesgos-del-proyecto-3/#respond)

## 3.- Respuesta a los riesgos

El objetivo final de la planificación de riesgos consiste en elaborar los planes de respuesta para tomar acciones, de forma que las amenazas se eviten o reduzcan y las oportunidades se presenten o aumenten.

**\*Planificar la Respuesta a los Riesgos (Plan Risk Responses)** – El proceso de desarrollar opciones y acciones para mejorar las oportunidades y reducir las amenazas a los objetivos del proyecto.

Para los riesgos de severidad considerable se elaboran los planes de respuesta. El plan de respuesta es un conjunto de acciones que se llevarán a cabo para reducir o evitar las amenazas y aumentar las oportunidades.

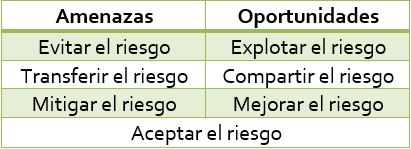

Existen 4 estrategias para lidiar con las amenazas y las oportunidades:

![](https://landing.evoryt.mx/hs-fs/hubfs/Imported_Blog_Media/image-May-06-2024-06-22-05-5181-PM.png?width=411&height=149&name=image-May-06-2024-06-22-05-5181-PM.png)

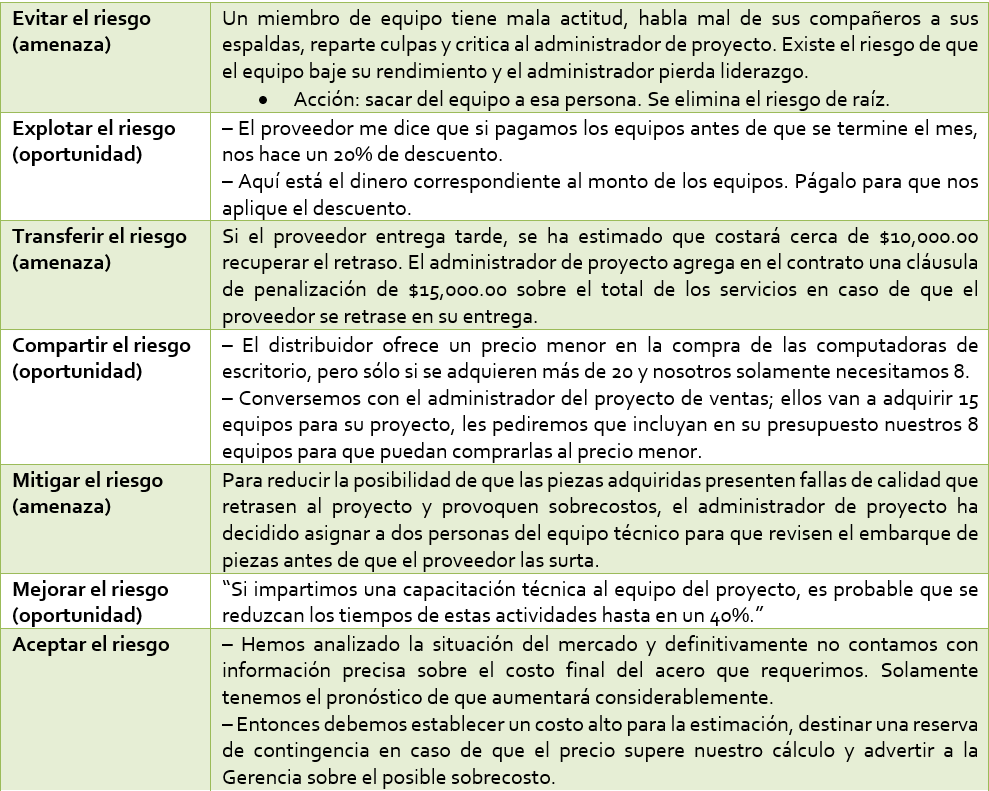

Ejemplos

![](https://landing.evoryt.mx/hs-fs/hubfs/Imported_Blog_Media/image-1.png?width=989&height=791&name=image-1.png)

La elaboración del Plan de Respuesta a los Riesgos sigue los pasos siguientes:

1. Definir la estrategia que se aplicará al riesgo (por ejemplo, “Mitigar”, “Transferir”, “Explotar”, etc.)
2. Definir las acciones específicas que se llevarán a cabo para ejecutar la estrategia seleccionada.
3. Definir a los responsables de llevar a cabo estas acciones y de dar seguimiento a los planes de respuesta.
4. Crear y actualizar la matriz de respuesta a los riesgos. Esta consiste en una tabla en donde se registran los planes de respuesta de cada riesgo y su estatus.

Como consecuencia de los planes de respuesta, se obtienen las ***Reservas***:

**\*Reserva (Reserve)** – Provisión de fondos en el plan para la dirección del proyecto para mitigar riesgos del cronograma y/o costos. Se utiliza a menudo con un modificador (p.ej., reserva de gestión, reserva para contingencias) con el objetivo de proporcionar más detalles sobre qué tipos de riesgos se pretende mitigar.

###  La Línea Base del Proyecto

A partir de la autorización de los alcances, tiempos y costos se establece un marco de referencia para evaluar el rendimiento del proyecto y tomar decisiones basado en ello. A este marco se le conoce como **Línea Base del Proyecto**.

**\*Línea Base (Baseline)** – La versión aprobada de un producto de trabajo que sólo puede cambiarse mediante procedimientos formales de control de cambios y que se usa como base de comparación.

La Línea Base del Proyecto se conforma de:

La Línea Base se utiliza para evaluar el desempeño del proyecto durante su ejecución, al comparar los resultados reales (fechas de inicio y finalización real, costos reales, características de los entregables terminados, nivel de calidad, etc.) con lo establecido en la Línea Base, para identificar **desviaciones** con respecto a lo planificado.

Cuando se soliciten y autoricen cambios al proyecto, la Línea Base debe ajustarse para que estos cambios se reflejen correctamente. La Línea Base solamente se puede cambiar a través de los procesos formales de control de cambios.

Ayudanos a compartir [facebook-f icon](http://www.facebook.com/share.php?u=https://landing.evoryt.mx/blog/riesgos-del-proyecto-3) [linkedin-in icon](http://www.linkedin.com/shareArticle?mini=true&url=https://landing.evoryt.mx/blog/riesgos-del-proyecto-3)

## Publicaciones relacionadas

[![](https://landing.evoryt.mx/hubfs/Imported_Blog_Media/risk-1945683_1920.jpg)](https://landing.evoryt.mx/blog/como-anticiparnos-a-los-riesgos-del-proyecto)

[Tips](https://landing.evoryt.mx/blog/tag/tips)

### [Cómo anticiparnos a los riesgos del proyecto](https://landing.evoryt.mx/blog/como-anticiparnos-a-los-riesgos-del-proyecto)

[![](https://landing.evoryt.mx/hubfs/Imported_Blog_Media/risk-7628950_1280.png)](https://landing.evoryt.mx/blog/como-anticiparnos-a-los-riesgos-del-proyecto-parte-2)

[Tips](https://landing.evoryt.mx/blog/tag/tips)

### [Cómo anticiparnos a los riesgos del proyecto (Parte 2)](https://landing.evoryt.mx/blog/como-anticiparnos-a-los-riesgos-del-proyecto-parte-2)

[![](https://landing.evoryt.mx/hubfs/Imported_Blog_Media/pexels-fauxels-3184316.jpg)](https://landing.evoryt.mx/blog/involucrados-de-proyecto)

[Tips](https://landing.evoryt.mx/blog/tag/tips)

### [Cómo definir y organizar a los involucrados](https://landing.evoryt.mx/blog/involucrados-de-proyecto)

[Siguenos en Facebook](https://www.facebook.com/EvorytAdministradores) [Siguenos en Linkedin](https://www.linkedin.com/company/evoryt-proyecto) [Visita nuestro sitio web](https://evoryt.com/) [whatsapp icon](https://wa.link/6pph21)

Copyright © 2026, Evoryt

```json
{
  "@context" : "https://schema.org",
  "@type" : "BlogPosting",
  "author" : {
    "@type" : "Person",
    "name" : "Nombre",
    "url" : "https://landing.evoryt.mx/blog/author/nombre"
  },
  "dateModified" : "2024-05-06T18:24:54.658Z",
  "datePublished" : "2023-05-06T18:16:43.000Z",
  "headline" : "Cómo anticiparnos a los riesgos del proyecto (Parte 3) – Evoryt",
  "image" : [ "https://landing.evoryt.mx/hubfs/Imported_Blog_Media/achieve-1822503_1280.jpg" ],
  "mainEntityOfPage" : {
    "@id" : "https://landing.evoryt.mx/blog/riesgos-del-proyecto-3",
    "@type" : "WebPage"
  },
  "publisher" : {
    "@type" : "Organization",
    "logo" : {
      "@type" : "ImageObject",
      "url" : "https://landing.evoryt.mx/hubfs/PROPUESTA%201%20(13).png"
    },
    "name" : "EVORYT"
  }
}
```

```json
{
  "@context" : "http://schema.org",
  "@type" : "Article",
  "author" : {
    "@type" : "Person",
    "name" : [ "Nombre" ],
    "url" : "https://landing.evoryt.mx/blog/author/nombre"
  },
  "datePublished" : "2023-05-06T18:16:43+0000",
  "description" : "Cómo anticiparnos a los riesgos del proyecto (Parte 3) abril 5, 2023abril 5, 2023Artículos de Interés. TipsSin comentarios en Cómo anticiparnos a los riesg",
  "headline" : "C&oacute;mo anticiparnos a los riesgos del proyecto (Parte 3)",
  "image" : "https://21328497.fs1.hubspotusercontent-na1.net/hubfs/21328497/Imported_Blog_Media/achieve-1822503_1280.jpg",
  "publisher" : {
    "@type" : "Organization",
    "logo" : {
      "@type" : "ImageObject",
      "url" : "https://21328497.fs1.hubspotusercontent-na1.net/hubfs/21328497/Logo%20Evoryt%20recortado.png"
    },
    "name" : "Evoryt"
  },
  "url" : "https://landing.evoryt.mx/blog/riesgos-del-proyecto-3"
}
```
